Napreduju radovi na gradilištima EPS-a

Izvor Promo

Nema letnje pauze za investicije

 eps gradilista radovi investicije Izvor: EPS

Investicioni projekti u „Elektroprivredi Srbije“ napreduju veoma dobrim tempom i na gradilištima nema letnje pauze i predaha. Najveći poslovi odvijaju se na lokacijama za izgradnju bloka B3 u Termoelektrani „Kostolac B3“ i postrojenja za odsumporavanje u Termoelektrani „Nikola Tesla A“.

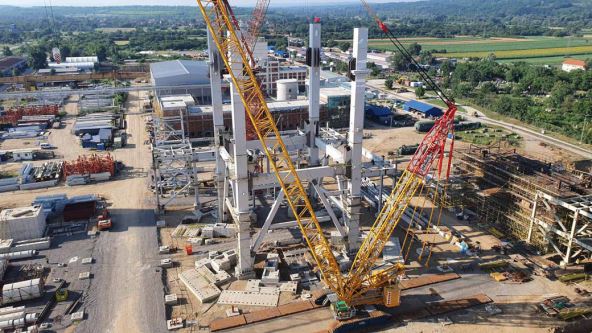

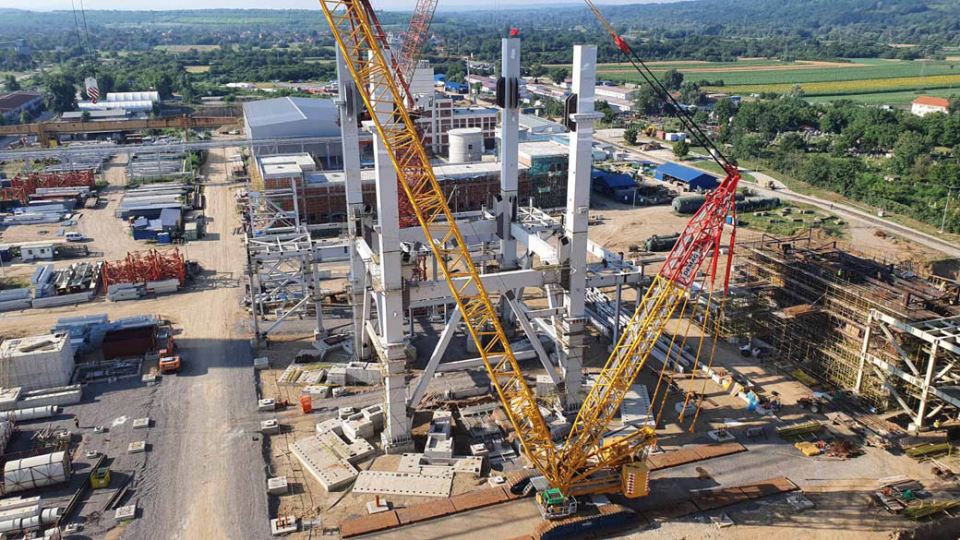

Posle više od tri decenije u Kostolcu će biti izgrađen blok B3 od 350 megavata i biće to nova, veoma značajna snaga za EPS i elektroenergetski sistem Srbije.

- Radovi se trenutno izvode na 12 celina za koje je dobijena građevinska dozvola, izrada i isporuka opreme je intenzivirana, kao i izvođenje radova – kaže Vladimir Marković, pomoćnik direktora „Elektroprivrede Srbije“ i direktor Sektora za klјučne investicione projekte. - U toku je isporuka generatora, a u septembru i oktobru očekuje se isporuka turbine, čelične konstrukcije i delova kotlovskog postrojenja.

Na gradilištu bloka B3 u Kostolcu trenutno je angažovano oko 380 kineskih i domaćih radnika, a ukupno gledano urađeno je više od pola posla. Najviše je urađeno u delu projektovanja gde je stepen realizacije 85 odsto, u segmentu proizvodnje i isporuke opreme je skoro 70 odsto, dok je najviše posla preostalo u izvođenju radova.

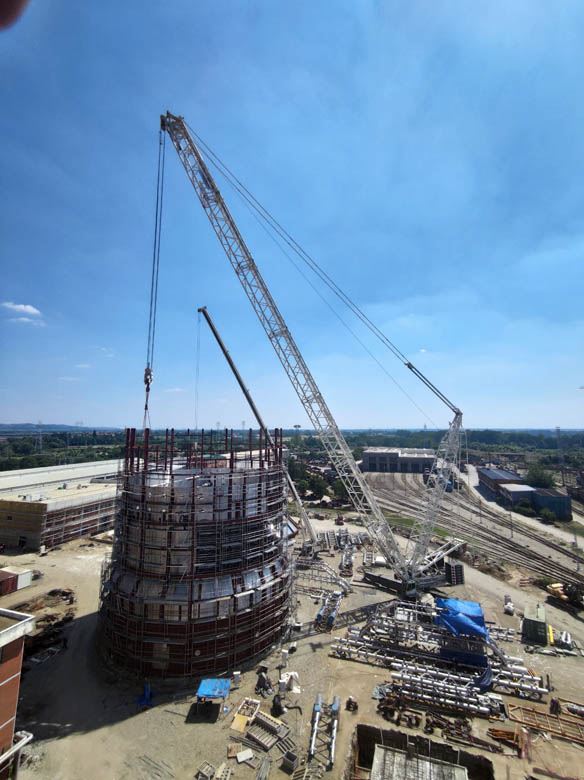

Izvor: EPS

Veoma je živo i na budućoj lokaciji postrojenja za odsumporavanje u TENT A, a kumulativni napredak na ovom gradilištu veći je od 72 odsto. Radovi na gradilištu su podelјeni u dve faze. Urađeno je čak 90 odsto projektovanja i inženjeringa, u delu nabavke i izrade opreme urađeno je više od 86 odsto posla. Oprema iz inostranstva je isporučena, skladišti se i čuva do ugradnje. Oprema iz Srbije je delimično isporučena i očekuje se u narednom periodu u skladu sa intenzitetom aktivnosti i potrebama na gradilištu. Zbog povećanog obima posla na izgradnji cevovoda i izgradnji kasete 1 za skladištenje gipsa, definisan je 28. decembar 2022. godine, kao rok završetka, nakon čega počinje garancijski period od godinu dana.

Tagovi

eps

Komentari 0

Komentar je uspešno poslat.

Vaš komentar je prosleđen moderatorskom timu i biće vidljiv nakon odobrenja.

Slanje komentara nije uspelo.

Nevalidna CAPTCHA

special image
